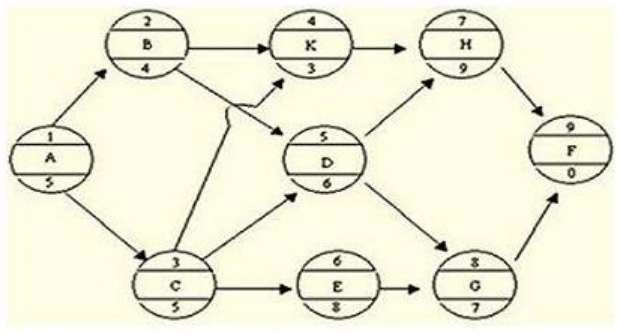

根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月),则工作K的最早完成和最迟完成时间分别

广东华图教育 | 2022-02-04 14:43

收藏

  单选题根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月),则工作K的最早完成和最迟完成时间分别为(  )个月。

A.12,15
B.13,16
C.13,15
D.15,16

  ---------------------------------

  参考答案:B

  ---------------------------------

  [华图教育答案解析]:本题考查的是单代号网络计划。K有两个紧前工作B、C,ESA=0,EFA=0+5=5;ESB=5,EFB=5+4=9;ESC=5,EFC=5+5=10;ESK=max(EFB,EFC)=10,EFK=10+3=13;LFK=该工作的最早完成时间+总时差=13+3=16。
